Нові правила приєднання до електромереж з 1 вересня 2026: що змінилося для бізнесу з СЕС і накопичувачами
З 1 вересня 2026 року в Україні діють оновлені правила приєднання до електричних мереж. НКРЕКП запровадила гнучке приєднання, розділила дозволену потужність на відбір і відпуск та дозволила підключати різні електроустановки через одну точку. Для підприємств, які планують сонячну станцію або систему зберігання енергії, це змінює підхід до підготовки проєкту.

Що змінилося з 1 вересня
Основний пакет змін НКРЕКП ухвалила 11 серпня 2026 року на виконання закону №4777-IX від 10 лютого 2026 року, а 31 серпня окремою постановою №1461 визначила перехідний порядок для установок зберігання енергії. Оновлено одразу кілька документів: Кодекс системи передачі, Кодекс систем розподілу, Кодекс комерційного обліку та методику розрахунку плати за приєднання.
Головні нововведення:
- гнучке приєднання — електроустановки можна підключати з урахуванням доступної пропускної спроможності мережі;
- окремі потужності відбору та відпуску — для точки приєднання окремо визначають, скільки електроенергії об’єкт може брати з мережі і скільки може в неї віддавати;
- кілька установок в одній точці — різні електроустановки можна приєднати через одну точку, ефективніше використовуючи наявну мережеву інфраструктуру;
- генерація для операторів УЗЕ — оператори установок зберігання енергії отримали право встановлювати генеруючі установки;

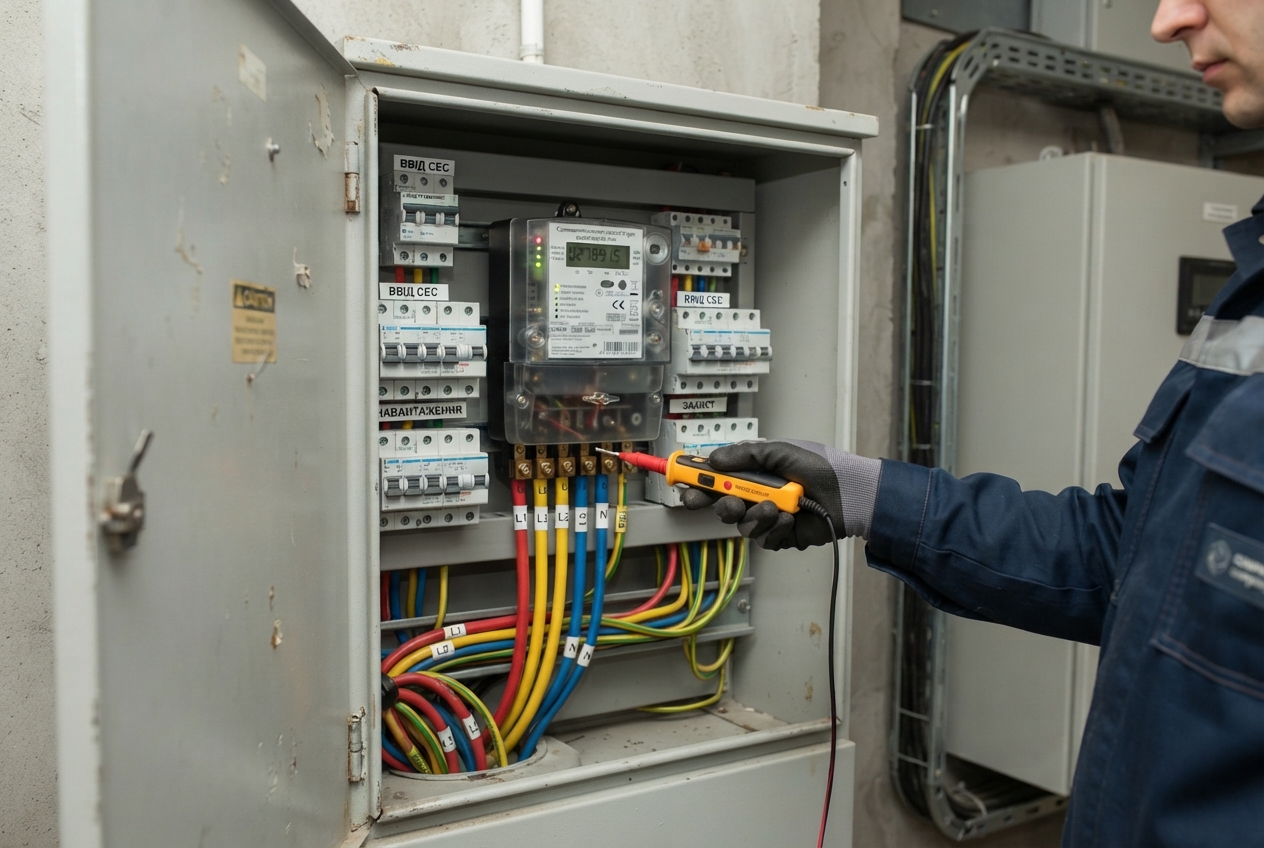

- оновлений комерційний облік — правила адаптовано під нові моделі приєднання, роботу накопичувачів і кілька установок в одній точці;
- оновлена методика розрахунку плати за приєднання — окремо враховано випадки, коли замовляють одночасно потужність відбору й відпуску або застосовують гнучке приєднання; основні зміни діють з 1 вересня, окреме положення — з 1 жовтня 2026 року.
Що таке гнучке приєднання простими словами
Гнучке приєднання передбачає умови обмеження дозволеної потужності та контроль такого обмеження. Якщо пропускної спроможності мережі недостатньо, доступ до неї може обмежуватися — постійно або тимчасово.
Для бізнесу це означає можливість приєднатися раніше або там, де повна потужність зараз недоступна. Але на таких умовах підприємство не обов’язково матиме всю замовлену потужність у будь-який момент. Конкретні умови обмеження для кожного об’єкта визначаються з оператором системи.
Чому для СЕС і УЗЕ важливі окремі потужності відбору й відпуску
Підприємство з сонячною станцією та накопичувачем працює з мережею у двох напрямках. Удень СЕС може видавати надлишок, увечері підприємство споживає з мережі, а накопичувач то заряджається, то віддає енергію.
З 1 вересня регулювання прямо розмежовує дозволену потужність відбору та дозволену потужність відпуску. Тож їх можна визначати під реальний профіль роботи об’єкта. А можливість підключити кілька установок через одну точку дозволяє поєднати СЕС і УЗЕ на одному приєднанні замість кількох окремих.
Це право не безумовне: закон містить обмеження для окремих об’єктів відновлюваної енергетики, які користуються механізмами державної підтримки, якщо додаткове приєднання збільшує їхню потужність. Для корпоративної СЕС з накопичувачем під власне споживання це зазвичай не основний сценарій, але перед проєктуванням такі нюанси варто перевірити.
Потужність відбору й відпуску, схему підключення, місце СЕС і накопичувача в електросхемі підприємства варто визначити ще на етапі проєктного опрацювання — до погодження остаточної схеми приєднання. Це частина, яку закриває Генерація шляхом проєктування сонячної електростанції для підприємства. Від цих параметрів залежать технічні умови, допустимий обмін електроенергією з мережею та розрахунок плати за приєднання. А частка власного споживання енергії СЕС залежить ще й від графіка навантаження, потужності станції, ємності накопичувача та алгоритму керування.

Перехідний період для накопичувачів — до 1 січня 2027
Для установок зберігання енергії НКРЕКП постановою №1461 від 31 серпня 2026 року передбачила перехідний період. Чинний порядок розрахунку плати за приєднання — із застосуванням середнього значення ставок плати за потужність — зберігається для УЗЕ, введених в експлуатацію або запущених у роботу до 1 січня 2027 року.
Для проєктів, які не виконають цю умову, застосовуватиметься нова модель розрахунку.
Кого торкнуться нові правила
Найбільше зміни стосуються:
- підприємств, які планують СЕС із накопичувачем під власне споживання;
- бізнесу, що хоче додати УЗЕ до вже працюючої сонячної станції;
- компаній у районах із завантаженою мережею, де раніше було складно отримати потрібну потужність;
- операторів накопичувачів, які розглядають власну генерацію.
За оцінкою регулятора, нові правила мають створити прозоріші умови для споживачів, бізнесу й операторів систем та підтримати розвиток відновлюваної генерації і систем зберігання енергії. Як оновлений порядок працюватиме на практиці, стане зрозуміло за першими договорами з операторами систем розподілу.
