Сонячна станція 30 кВт під “зелений” тариф, с. Фонтанка
Клієнт зацікавився "зеленою" енергетикою та альтернативними джерелами енергії. Від знайомих він дізнався, що приватна СЕС — це фінансово вигідне вкладення, плюс він сам володіє електрокаром і йому дуже сподобалася ідея, що машину можна заряджати за допомогою сонячної енергії. Основним завданням було розмістити максимально дозволену по потужності сонячну станцію на території приватного будинку.
Допустимий поріг потужності для приватних СЕС — 30 кВт. Так як тільки скатів даху для установки модулів такої потужності було недостатньо, ми прийняли рішення звести додаткову металоконструкцію під решту фотомодулів.
- Встановити СЕС максимальної потужності для заробітку
- Встановити приватну СЕС максимально допустимої потужності 30 кВт
- Підключити зелений тариф
- Загальна потужність модулів 36.96 кВт
- 112 монокристалічних фотомодулів Risen по 330 Вт
- Інвертор Solis 30 кВт
- Спроектована і встановлена металоконструкція під СЕС
- Оформлення зеленого тарифу без участі клієнта
Проектування станції | 7 днів
Ми виїхали на об’єкт і зробили всі необхідні виміри, потім взялися за розрахунки і проектування станції. Цифри показали, що загальної площі покрівлі будинку вистачає тільки на розміщення 25 кВт фотомодулів.
Так як на об’єкті не було достатньо площі для установки всіх необхідних сонячних панелей в одному полі, довелося детально продумати місця для їх монтажу і кріпильні системи. У деяких місцях для підвищення продуктивності сонячних батарей ми використовували системи зміни кута нахилу панелей.
Ефективна сонячна станція на 30 кВт повинна мати 20-25% запас потужності фотомодулів, тобто в даному випадку загальна потужність СЕС повинна бути приблизно 37 кВт. Додаткові сонячні панелі на 12 кВт вирішили розміщувати на окремій металоконструкції.
Фінальні розрахунки разом з візуалізацією готової станції ми показали клієнту і обговорили місце для установки металоконструкції.
Зведення конструкції та встановлення обладнання | 12 днів
Найчастіше сонячні панелі, які встановлюються на приватних будинках, розміщуються на одному або двох схилах даху. Особливістю монтажу цієї станції було те, що поля фотомодулів розміщувалися на різних будовах, в тому числі і на окремій металоконструкції.
Крім того, всі скати поверхонь мають різний кут нахилу до горизонту і різні покрівельні матеріали. Це означало використання різних кріплень і різних механізмів установки модулів:
- Сонячні панелі з кріпленнями для металочерепиці на похилій і плоскій покрівлі.
- Сонячні панелі з кріпленнями для бітумної черепиці на похилій і плоскій покрівлі.
- Сонячні панелі з кріпленнями для металоконструкції.

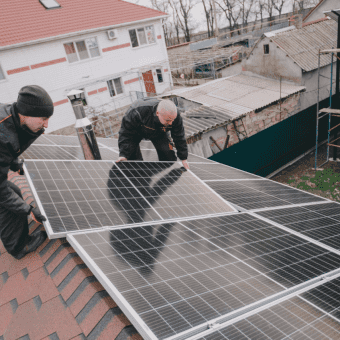

Щоб прискорити монтаж, вирішили встановлювати панелі в наступному порядку: гараж, навіс, дах будинку з верандою, і в останню чергу — металлоконструкція. Поки наша команда встановлювала перші панелі на дах гаража, паралельно збиралася і встановлювалася металоконструкція. Частини металоконструкції були пофарбовані заздалегідь, що заощадило нам більше дня роботи.
На установку всіх сонячних панелей нашій команді знадобилося 8.5 днів.
Залишилося з’єднати всі поля фотомодулів, підключити інвертор, який в свою чергу був підключений до лічильника РЕМ. В кінцевому підсумку ми отримали сонячну електростанцію із загальною потужністю фотомодулів 36.96 кВт, яка складається з 4 полів.
Установка, тестування і запуск готової СЕС зайняв у нас 12 днів.
Налаштування системи моніторингу | 1 день
Завершальним етапом установки сонячної електростанції було підключення системи віддаленого моніторингу станції.
Практично всі сучасні інвертори сьогодні оснащені системами моніторингу, які дозволяють власникам СЕС в будь-який момент, при наявності доступу до інтернету, подивитися на вироблення своєї станції, відкрити історію генерації за минулі періоди і навіть отримувати оповіщення про неполадки, якщо вони виникають.
Для інверторів Solis, який ми встановили клієнту, виробники розробили додаток Solis Home, яке є на iOS і Android. Стежити за своєю сонячною станцією можна з телефону з будь-якої точки світу.
Так що приватна сонячна станція – ідеальний варіант пасивного доходу ще й для тих, хто любить подорожувати або часто виїжджає у відрядження. Незалежно від відстані ви завжди можете подивитися скільки станція виробила електроенергії в кожен конкретний момент часу.
Оформлення зеленого тарифу
Для оформлення зеленого тарифу потрібно від 2 до 4 місяців. Весь процес ми беремо на себе, нашим клієнтам залишається лише отримати від нас підписаний договір з РЕС. Ми завжди подаємо документи заздалегідь і зазвичай, всі необхідні договори вже на підході до моменту завершення монтажу станції.
Якщо вам цікаві деталі оформлення зеленого тарифу, його ставки та список необхідних документів – ласка перегляньте нашу статтю “Що таке зелений тариф і як його підключити“.
Приватні сонячні електростанції максимальної потужності зазвичай встановлюються на наземних металоконструкціях, так як вимагають більш 200м2 площі під сонячні панелі. Цей кейс – хороший приклад того, як навіть на території приватного будинку можна встановити приватну СЕС потужністю 36.96 кВт.
- Загальна потужність модулів: 36.96 кВт
- Розрахункова потужність: 43 060 кВт на рік
- Розрахункова прибутковість: понад $5 900 в рік
- Окупність станції: до 4 років
